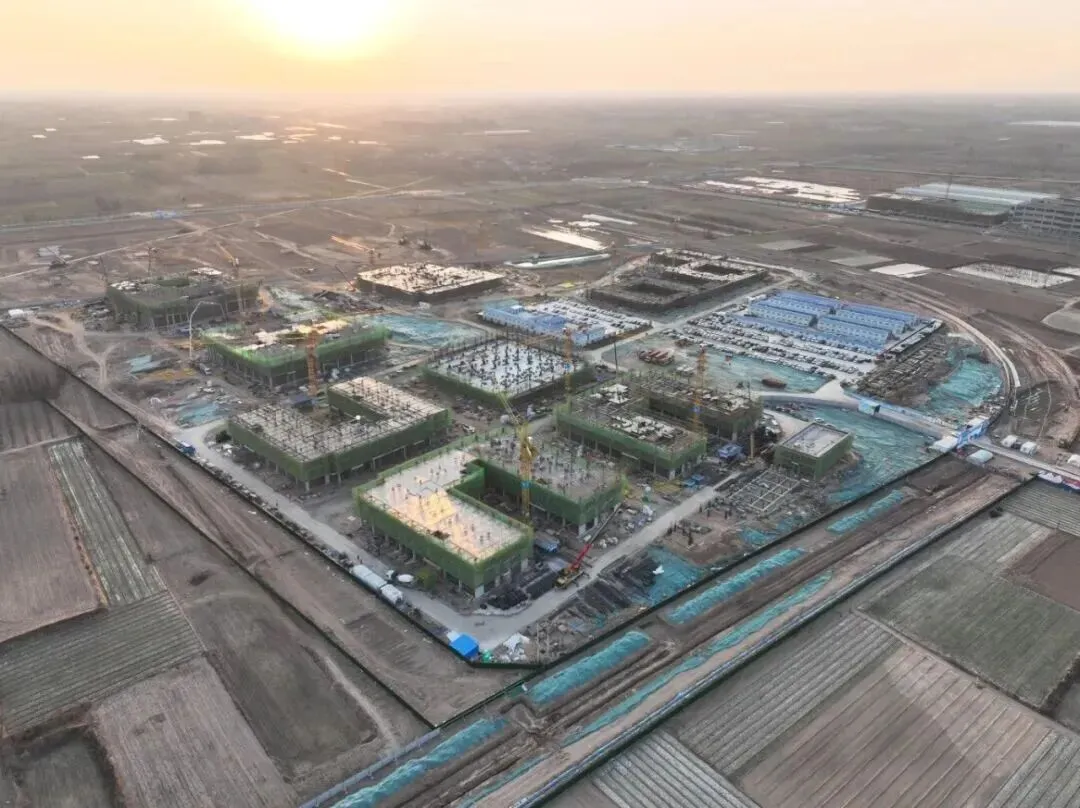

面对工期紧、地质复杂及施工图纸不全等挑战,项目以“开局即决战”的姿态,依托征地进度科学划分施工区域。

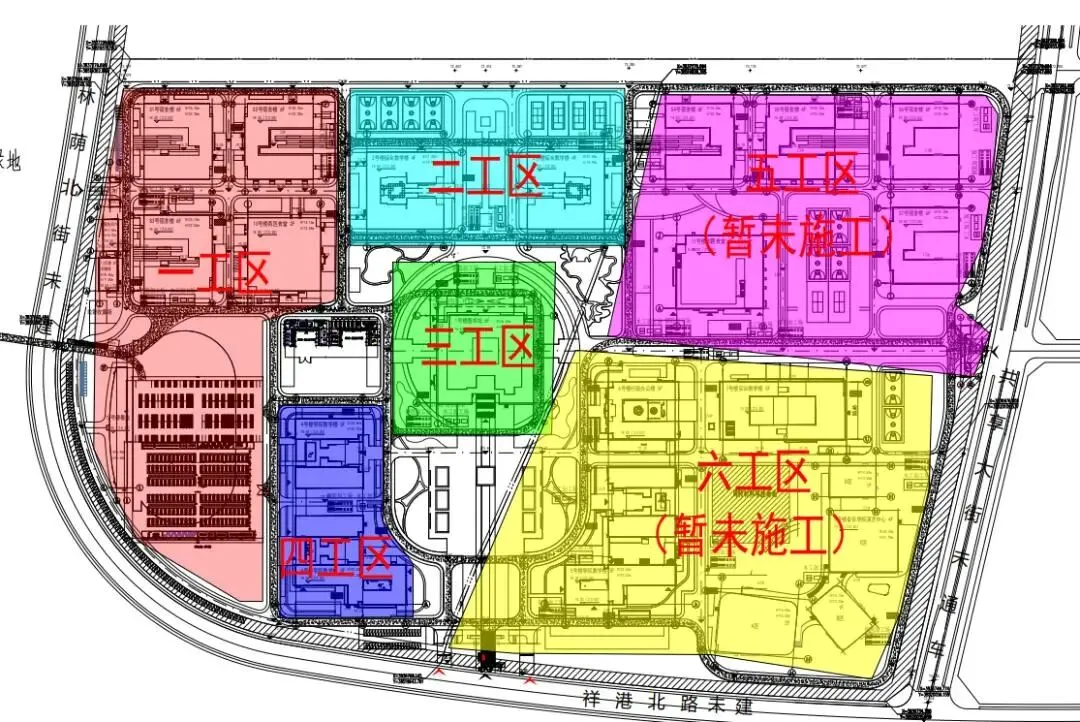

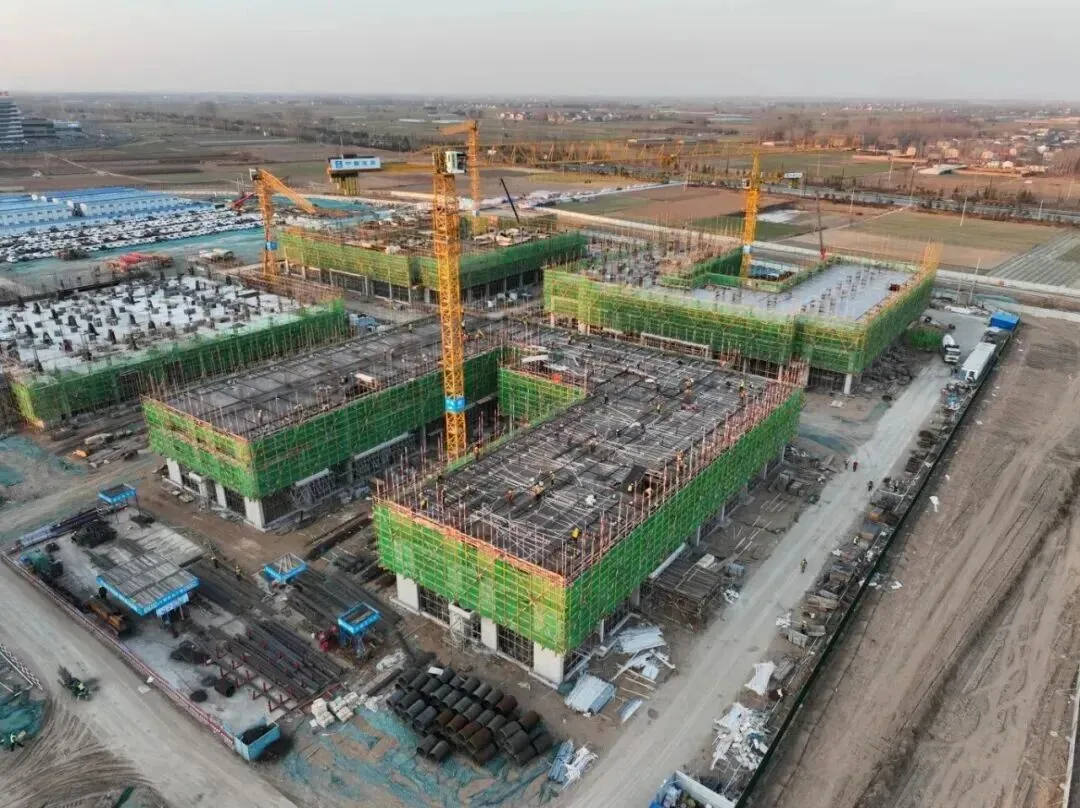

西地块率先启动建设并划分为四大工区,实行“平行施工”模式。同时引入劳务竞争机制,建立 “快奖慢罚” 考核体系,充分调动各劳务队伍的积极性,形成 “比学赶超” 的浓厚建设氛围。

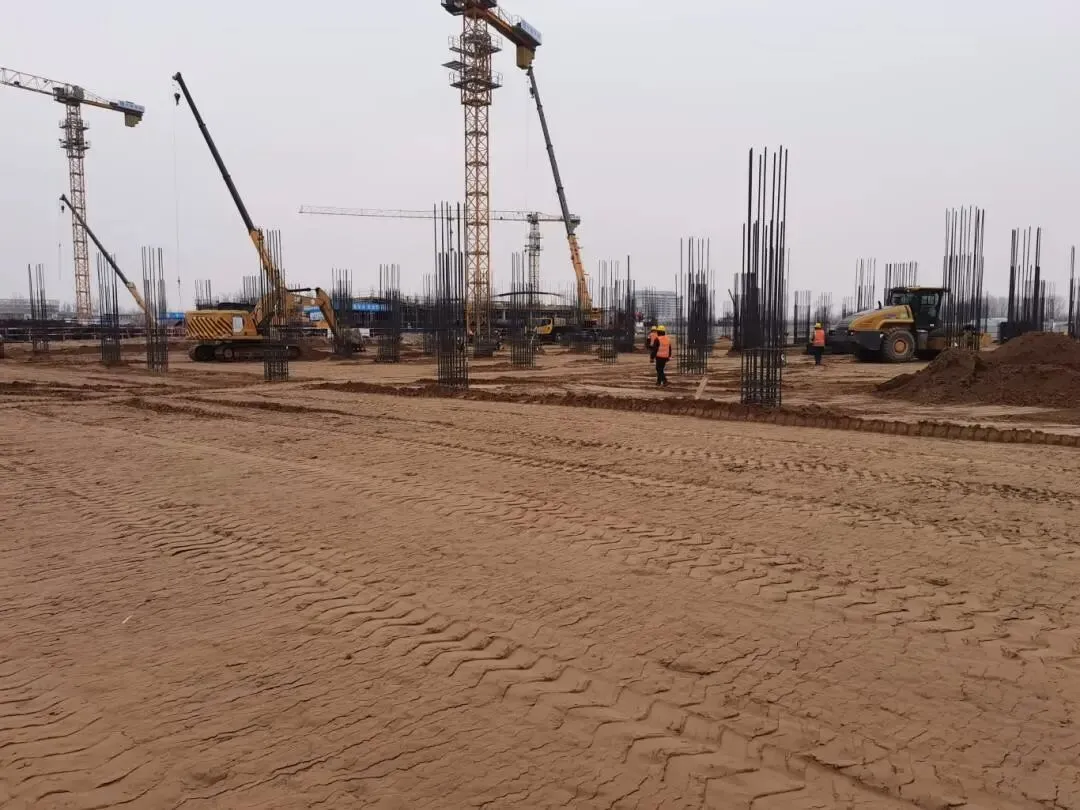

面对工程基础底标高较原始地面高出2米,整个工程需完成70万立方米的土方回填的困难任务,项目部迅速组建开展项目策划,群策群力制定针对性解决方案。采用“PHC管桩+承台基础”的基础形式,降低承台基础标高,大幅度缩短基础施工周期。并采用“三次回填”的思路:一次回填施工道路及基础区域,二次完成室内回填,三次推进室外大面积回填,高效破解了海量土方回填的施工难题。
针对年关期间原材料供应紧张,价格波动的风险,项目部提前布局,构建“多元采购”的物资保障体系。

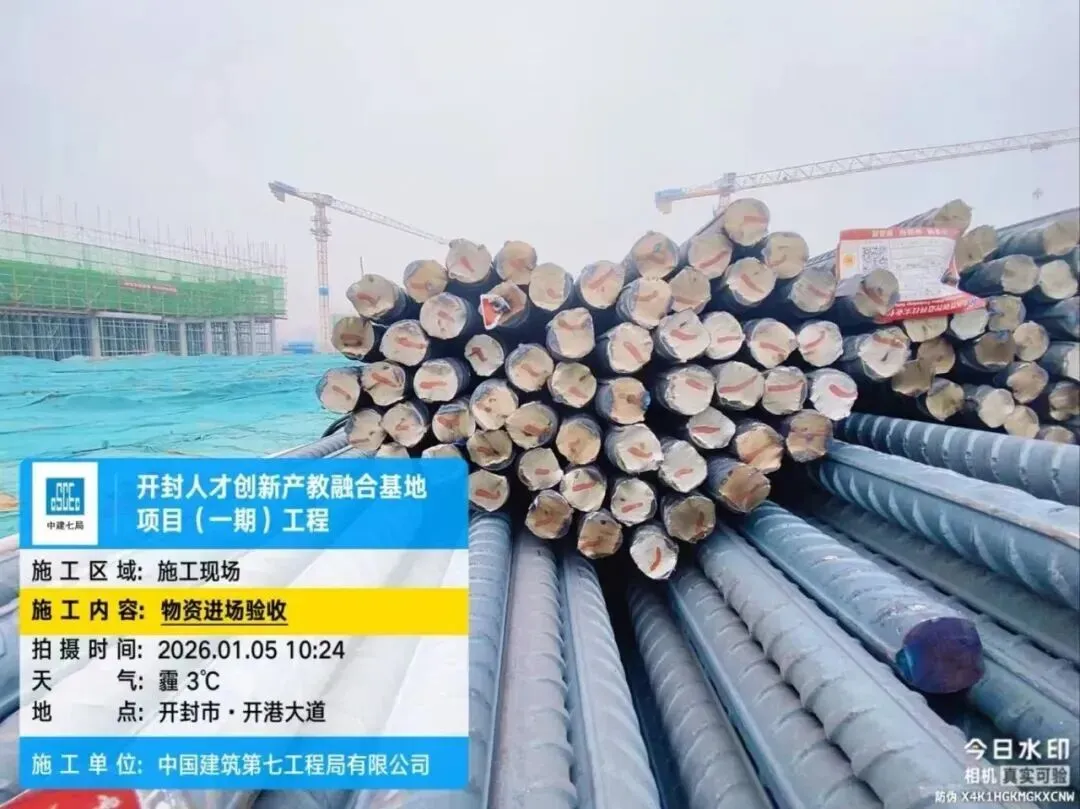

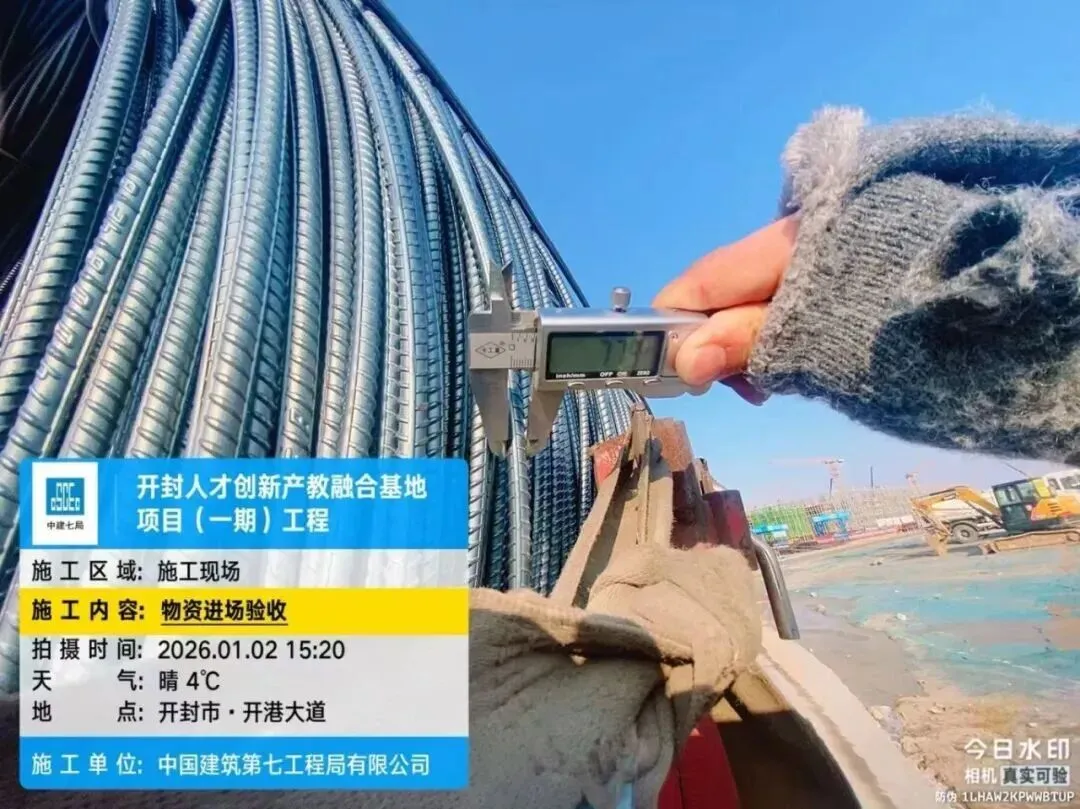

提前梳理钢筋、混凝土、周转架料等核心材料需求清单,与多家优质供应商签订长期供货协议,明确年关期间供货数量、交付时间。
结合开封地区严苛的扬尘管控要求,项目秉持“绿色建造”理念,制定全方位扬尘治理方案。投入多台新能源施工机械,对施工现场裸露地面实行全覆盖,设置自动洗车机对出入车辆进行高压冲洗。在现场周边、作业区域安装雾炮机、喷淋系统,根据现场扬尘情况及时开启,同时配备洒水车定时洒水降尘。同时建立专项巡查机制,安排专人排查扬尘隐患。主动对接当地环保部门,确保各项治尘措施达标落地。

项目坚持“技术引领施工”的理念,积极引入“四新技术”,为高效建造赋能。采用无人机测绘系统,实现现场地貌高精度展示,与土方平衡精准计算,大幅度降低人工成本与测量误差。
支模架全部选用盘扣式脚手架,搭设效率较传统脚手架提升30%以上。外架采用拉杆式悬挑脚手架,摒弃了传统工字钢安装复杂,占用空间大的弊端,实现外架快速搭设。
开封市产融区建设发展局、开封文化艺术职业学院、开封市文心科教投资发展集团、纷纷发来感谢信及表彰通报,高度赞扬项目在建设过程中展现出的专业素养、责任担当与优良作风。
